Archimede App
Archimede App - Monitoraggio della produzione
1. Lavoro pianificato: consente di selezionare il giorno per il quale l'utente desidera controllare le attività pianificate.

Quando accedi all'App Archimede seleziona il menu TRACKING. Questo porta al menu, dove l'utente è in grado di tracciare l'avanzamento effettivo della produzione. Ciascuno degli operatori è in grado di misurare il tempo per le proprie attività (produrre elementi delle finestre) in fase di produzione pianificata dedicata. Ciascuno degli operatori può eseguire operazioni solo per le fasi per le quali è impegnato. L'utente amministratore è in grado di eseguire le misurazioni del tempo per ciascuno degli operatori in modo indipendente.

Prendendo la procedura delle misure del tempo - nell'esempio sotto è mostrata la procedura per misurare il tempo per l'ordine 16001055, per la fase pianificata "001 - Cutting Board". In questa situazione, l'amministratore prende le misure del tempo per le operazioni eseguite dall'operatore "Gold Lenny". Per le altre fasi che richiedono misurazioni del tempo è molto simile. La visualizzazione effettiva restituita dall'App di Archimede può essere diversa, a seconda delle impostazioni effettuate per ciascuna delle fasi pianificate in Configurazione Pianificazione.

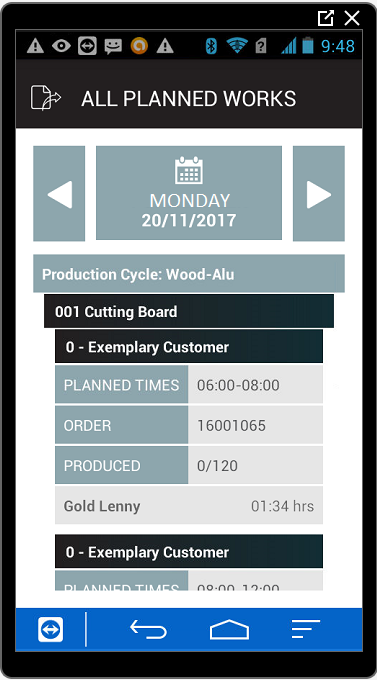

1. In questa schermata l'utente è in grado di visualizzare le operazioni pianificate per ogni giorno. I giorni possono essere modificati facendo clic sull'icona della freccia ...
2. ... o cliccando sull'icona del calendario ...

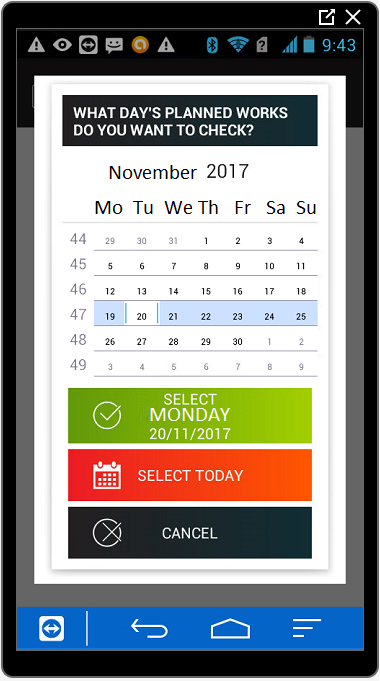

4. Quindi l'utente deve selezionare il giorno esatto da verificare dalla modalità "visualizzazione del mese", (o annullare la selezione usando l'apposita icona di cancellazione).

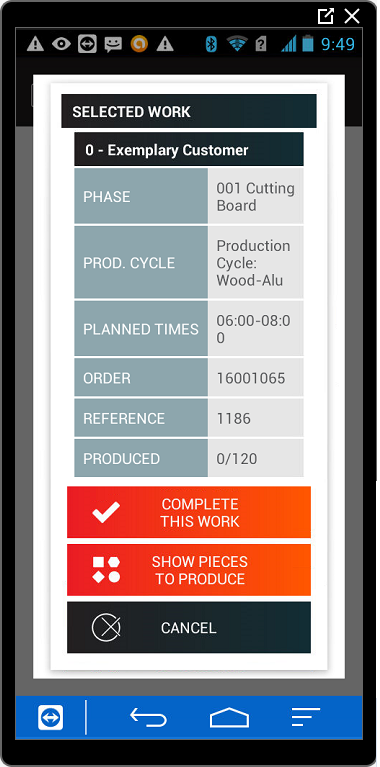

5. Il passo successivo è selezionare la fase pianificata per cui l'utente desidera misurare il tempo. Dopo la selezione all'utente viene data l'opportunità di:
• Completa il lavoro su questa fase (esempio sotto)
• Mostra i pezzi da produrre in questa fase (esempio sotto)
• Annulla operazione per questa fase.
3. INFORMAZIONI:
• "001 Cutting Board" - informazioni sulla fase pianificata
• "0 - Exemplary Customer" - informazioni per le quali viene prodotto l'ordine di produzione del cliente
• Orari pianificati - informazioni quando gli operatori dovrebbero eseguire la produzione (secondo il calendario di pianificazione)
• ORDER - informazioni sul numero di ordine della produzione
• PRODUCED 0/120 - informazioni che 0 di 120 elementi sono prodotti in questa fase

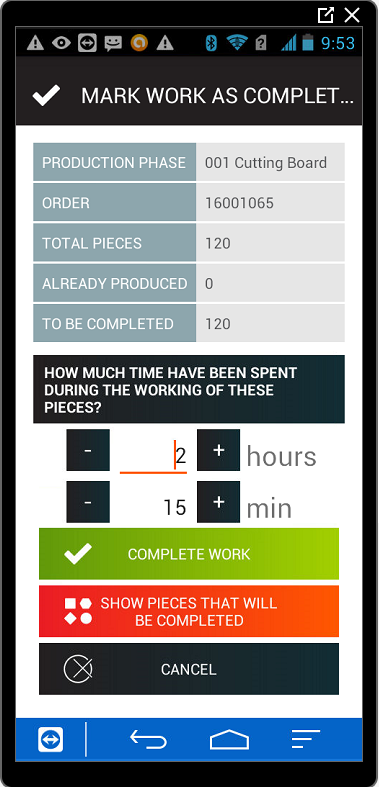

7. Completa questo lavoro: consente di completare la produzione in questa fase. Mentre lo fa deve inserire il valore del tempo effettivo speso per la produzione.

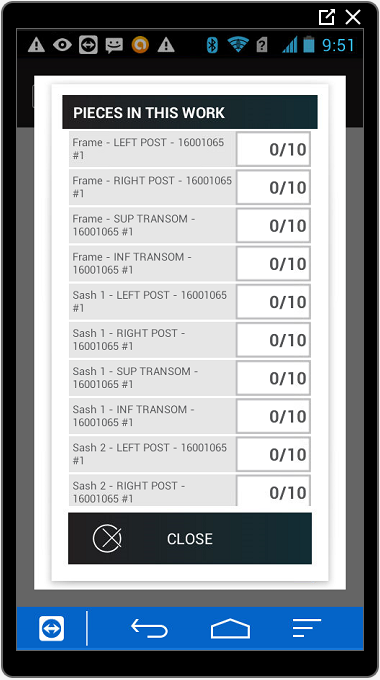

6. Mostra i pezzi da produrre: l'utente può visualizzare tutti i pezzi che devono essere prodotti con la quantità prodotta dallo stato corrente o può andare direttamente alla schermata di lavoro di completamento.

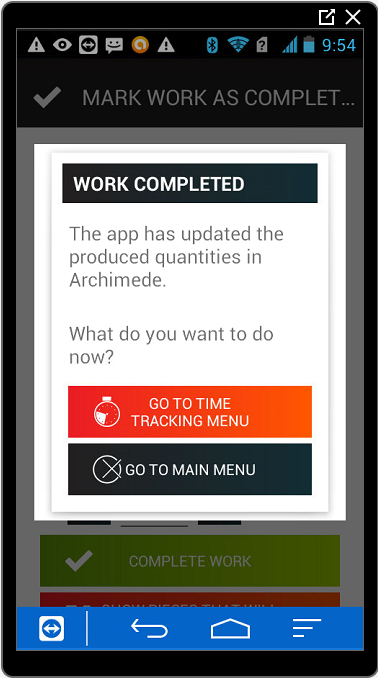

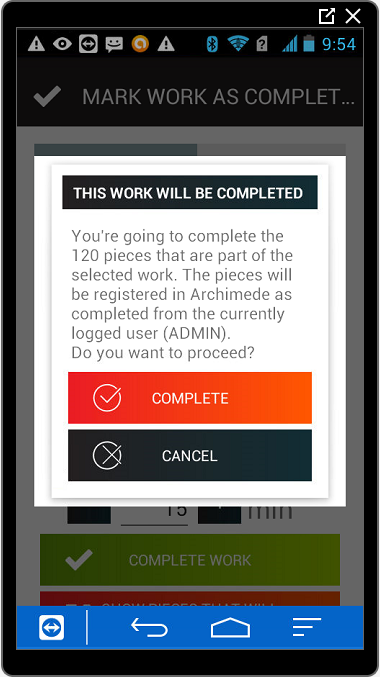

8. Archimede chiede se l'utente vuole completare l'attività ...
9. ... e se confermato, registra il completamento della fase pianificata e aggiorna il calendario di pianificazione con queste informazioni.

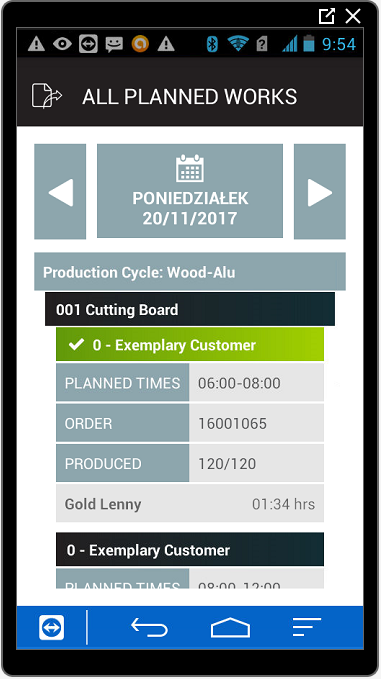

10. Al termine della procedura, l'applicazione Archimede viene mostrata completata in verde.

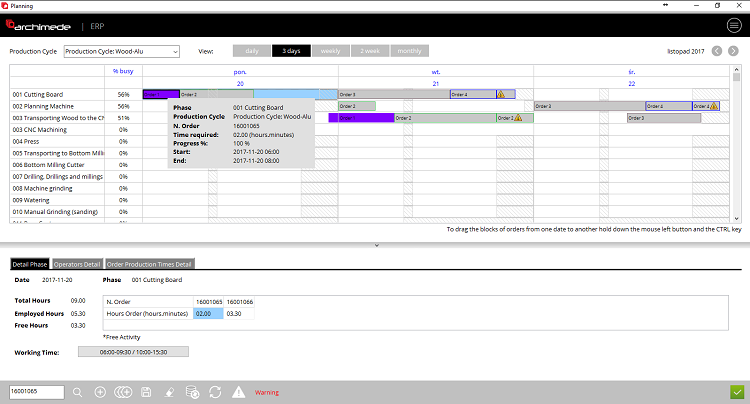

11. Al termine della procedura, il calendario plannig viene aggiornato con queste informazioni. Per controllarlo, l'utente deve fare clic con il tasto sinistro del mouse sul blocco dell'ordine di 16001065 nella fase "Tagliere 001" (utilizzato in questo esempio). Le informazioni vengono visualizzate accanto al blocco come mostrato di seguito.
