3. Insieme di impostazioni generali per la fase pianificata. Qui l'utente può:
• Sequenza - viene impostata automaticamente da Archimede. Non è necessario cambiarla, poiché non influenza nulla in modo specifico.
• Codice e descrizione - questi campi vengono utilizzati per denominare le fasi pianificate.
• Gruppo: se è necessario, è possibile raggruppare le fasi pianificate nei gruppi creati dall'utente nel registro di Gruppi con tipi "Fasi nel calendario di pianificazione". Non è una cosa da fare, ma solo un'opzione che alcuni utenti potrebbero trovare utili. Per definire i gruppi delle fasi pianificate andare a Registro dei gruppi
• Reparto Produzione - Simile ai Gruppi, questa è un'opzione che può essere utilizzata, ma non è necessaria per la corretta pianificazione della fase pianificata. La pratica e le abitudini possono comportare la necessità di raggruppare ulteriori fasi pianificate in dipartimenti. Non esiste un registro speciale per la creazione di dipartimenti, ma se l'utente decide di crearne uno, allora deve semplicemente inserire il nome per il dipartimento in questo campo, e successivamente uscire dalla fase con il salvataggio. Archimede ricorderà quel Dipartimento, e per tutte le altre fasi già create nel registro delle fasi pianificate, sarà possibile selezionarlo dall'elenco dei Dipartimenti già creati.
• Cicli di produzione: consente all'utente di selezionare per quale ciclo di produzione Archimede può assegnare e prendere in considerazione la fase pianificata

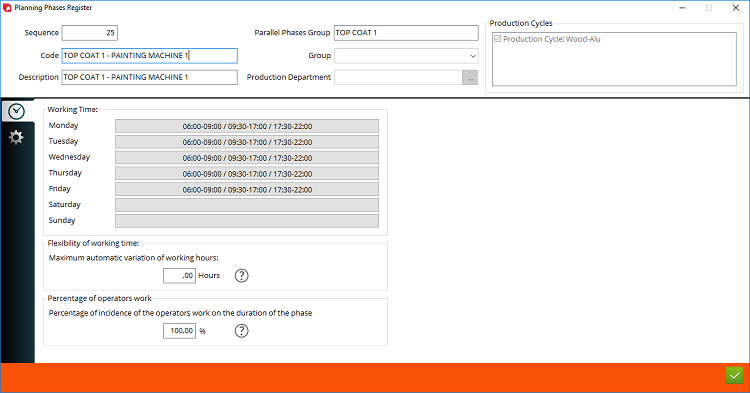

4. Orario di lavoro - a questo punto l'utente può definire i tempi di lavoro per ciascuna fase pianificata. È possibile impostare i seguenti dettagli:
• Lunedì - domenica - esatte ore lavorative giornaliere durante la settimana lavorativa. In altre parole qui l'utente dice ad Archimede di considerare questi tempi per ogni fase, quando inserisce gli ordini nel calendario di pianificazione.
NOTA BENE: quando le ore di lavoro sono compilate e salvate per un giorno, è possibile fare clic con il tasto destro su quel giorno e copiare quelle impostazioni e incollarle in un altro giorno.
• Flessibilità dell'orario di lavoro - Anche se nel punto sopra l'utente definisce l'orario di lavoro esatto per la fase pianificata per ogni giorno, allora è anche possibile dire ad Archimede che potrebbe prendere in considerazione alcune ore di lavoro aggiuntive per il giorno, se questo aiuta a realizzare l'ordine lo stesso giorno.
• Percentuale di operatori che lavorano: in questo campo si può definire la percentuale di tempo della fase che dipende dal numero di operatori. Variando il numero di operatori, può cambiare solo la parte di tempo che dipende da essi. Se la fase utilizza una macchina, una parte del tempo della fase dipende da essa e non può essere ridotta aumentando il numero di operatori.
Nella situazione, quando nella produzione effettiva è presente più di una macchina, è possibile definirla in Archimede e quindi assegnare tale macchina nel Registro delle risorse condivise (maggiori dettagli qui). Dopo averlo fatto, tale macchina può essere assegnata alla fase pianificata effettiva (sottofase).
Configurazione Programmazione
Programmazione del registro delle fasi - Nuovo gruppo di fasi parallele
Il gruppo di fasi parallele è una fase pianificata principale, a cui è possibile assegnare sottofasi pianificate. È necessario creare un gruppo principale di fase parallela, quindi all'interno di questo gruppo è necessario aggiungere sottofasi. Nell'esempio seguente, per il processo di verniciatura per l'applicazione del primo strato di finitura, viene creato un gruppo di fasi pianificate in parallelo denominato "TOP COAT 1". A questo gruppo vengono assegnate sottofasi denominate "TOP COAT - PITTURA MACCHINA 1", "TOP COAT - PITTURA MACCHINA 2", "TOP COAT - PITTURA MACCHINA 3".
Ciascuna delle sottofasi deve essere definita separatamente (esempio sotto).

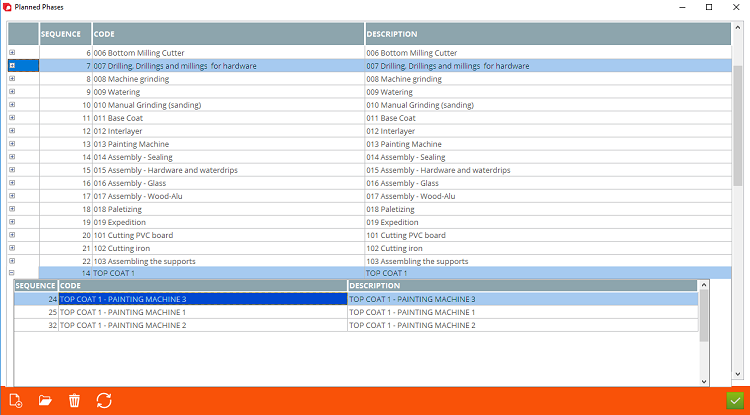

1. Esempio di gruppo di fasi parallele "TOP COAT 1"
2. Esempio di sottofasi all'interno del gruppo di fasi parallele "TOP COAT 1"
• "TOP COAT - PAINTING MACHINE 1"
• "TOP COAT - PAINTING MACHINE 2"
• "TOP COAT - PAINTING MACHINE 3"

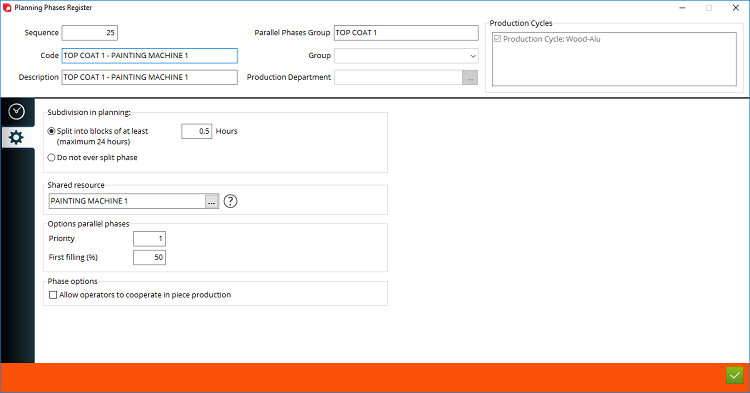

5. Suddivisione nella pianificazione:
• Divisione dei blocchi in almeno XX ore (massimo 24 ore): consente di definire se il blocco dell'ordine può essere suddiviso in blocchi più piccoli quando l'ordine viene inserito e riprodotto nell'effettivo calendario di pianificazione. Questa funzionalità consente una flessibilità molto maggiore per una migliore pianificazione della produzione e una futura riorganizzazione.
• Non dividere mai la fase - è anche possibile definire che il blocco di ordini non è consentito per essere diviso nella fase quando viene inserito e giocato con l'attuale Calendario di pianificazione.
6. Risorsa condivisa - qui l'utente seleziona la macchina che viene utilizzata in particolare sottofase pianificata. È infatti la macchina O la linea di verniciatura utilizzata dalla fase pianificata.
Ci può essere una situazione in cui una macchina viene utilizzata per esempio più di una fase pianificata nel ciclo di produzione. Se in queste fasi viene selezionata una macchina, Archimede è in grado di eseguire correttamente la pianificazione della produzione. In caso di fasi parallele è possibile definire i seguenti parametri:
• Priorità: consente di definire in che modo Archimede dovrebbe dare la priorità alla selezione delle macchine in questa fase
• Primo riempimento (%): consente di definire in che modo Archimede deve compilare le sottofasi
