Configurazione Programmazione
Configurazione di cicli e fasi di produzione

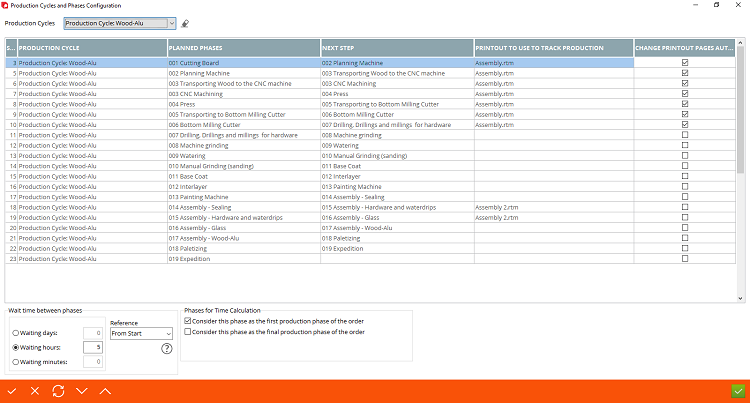

Una volta inseriti i cicli di produzione e le fasi pianificate nei registri di Archimede, il passo successivo è quello di dire ad Archimede in che modo le fasi pianificate dovrebbero essere considerate dal programma. In altre parole, l'utente deve impostare la prima fase, quindi impostare la fase successiva. Questa configurazione deve essere eseguita per tutte le fasi pianificate. In questo modo Archimede crea una "catena" di fasi pianificate per i cicli di produzione. Quando questo registro viene aperto per la prima volta, le colonne (1), (2), (4) per il ciclo di produzione (3) vengono compilate automaticamente. L'utente deve configurare i parametri nei campi (5), (6), (7), (8), (9) separatamente per ciascuna fase pianificata.
1. Sequenza - è il numero automatico dato da Archimede per ogni riga in questo registro.
2. Ciclo di produzione - questa colonna dice che per un determinato ciclo di produzione viene assegnata una fase pianificata specificata (4)
3. Filtro per ciclo di produzione: consente di filtrare le fasi in base ai cicli di produzione
4. Fase pianificata - in questo campo è un nome in codice per la fase pianificata appartenente al ciclo di produzione (2)
5. Passaggio successivo - qui l'utente definisce il prossimo passo (fase successiva) dopo la fase selezionata in fase (4)
6. Stampa da utilizzare per tracciare la produzione nella finestra ATR - Qui l'utente può definire quale stampa verrà utilizzata tracciare la produzione tramite la finestra ATR. La selezione della stampa in questo luogo dipende dalla "Fase di stampa" preselezionata per ciascuna fase separatamente (ulteriori dettagli su come definire la fase di stampa qui)
7. Modifica automaticamente le pagine di stampa: consente di modificare automaticamente le pagine nella finestra di tracciamento di Archimede (ATR)
8. Tempo di attesa tra fasi: il tempo di attesa tra le fasi è il tempo necessario per passare da una fase all'altra: fase pianificata e fase successiva pianificata (fase successiva). Più in dettaglio il tempo di attesa per la fase pianificata è il tempo che deve trascorrere, in modo che possa iniziare la fase successiva (fase successiva). Il momento effettivo dal quale Archimede inizia il tempo di attesa del conteggio è definito dall'utente nel filtro "Riferimento"
• Giorni di attesa - è possibile definire i giorni di attesa
• Ore di attesa - è anche possibile definire le ore di attesa (anche più di 24 ore)
• Minuti di attesa - è anche possibile definire i minuti di attesa
• Riferimento: qui l'utente definisce quando iniziare il conteggio del tempo di attesa tra due fasi: "Dall'inizio" o "Dalla fine" della fase
9. Fasi per il calcolo del tempo
• Considerare questa fase come la prima fase di produzione dell'ordine: questa opzione consente di indicare quale fase pianificata è la prima fase del ciclo di produzione
• Considerare questa fase come l'ultima fase di produzione dell'ordine: questa opzione consente di indicare quale fase pianificata è l'ultima fase del ciclo di produzione
10. Pulsanti funzione: consentono di salvare le modifiche, annullare le modifiche, aggiornare la vista e anche di spostare la fase verso l'alto nell'elenco delle fasi e anche di spostare la fase selezionata in basso nell'elenco delle fasi
